原标题:给力 3座引江济淮大桥年底通车

  16日,安徽商报融媒体记者从合肥市建设部门获悉,位于肥西的巢湖路桥、翡翠路桥、文山路桥(刘河沿桥)及创新大道桥正在紧张的施工中。其中,巢湖路桥、翡翠路桥及创新大道桥计划今年年底建成通车,文山路桥计划明年4月建成通车。

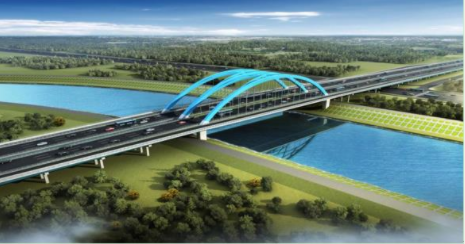

  据介绍,这四座桥梁的施工内容主要包括道路工程、老桥拆除及新建桥梁工程、排水工程、交通工程、机电工程、绿化工程、照明工程、施工期水保工程以及附属设施等。巢湖路桥项目为双向四车道城市次干路,路线里程全长约1公里,其中桥梁长852米,桥梁接线长169米,主桥桥型为下承式连续梁系杆拱桥,同时包括部分派河大道改建段。截至目前,巢湖路桥桩基、承台及墩柱全部完成,现浇箱梁完成90米。

  翡翠路桥项目为双向八车道城市主干路,路线里程全长约2公里,其中桥梁长856米,桥梁接线长1150米,主桥桥型为单跨下承式单跨钢箱系杆拱桥,同时包括部分滨河路改建段。截至目前,翡翠路桥桩基、承台及墩柱全部完成,预制桥面板完成838块(桥面板总数1180块),吊装254块,主桥钢梁安装135米,引桥钢梁安装700米。

  创新大道桥项目为双向十车道城市主干路,路线里程全长约1公里,其中桥梁长504米,桥梁接线长500米,主桥为单跨下承式斜靠钢箱系杆拱桥。截至目前,创新大道桥桩基、主桥承台及墩柱全部完成,正在安装主桥钢梁支架,现浇箱梁完成220米。

  文山路桥(刘河沿桥)项目为双向六车道城市次干路,项目路线里程全长约1.23公里,其中桥梁长695米,桥梁接线长535米,主桥采用预应力混凝土矮塔斜拉桥。截至目前,文山路桥桩基、承台及墩柱全部完成,现浇箱梁完成406米。

  安徽商报融媒体记者 姜志远 通讯员 徐启玖
